- Dự án cáp ngầm 110 kV xuyên biển đầu tiên tại Việt Nam và là dự án cáp ngầm xuyên biển dài nhất Đông Nam Á (dài 58km) dự kiến sẽ hoàn thành trước Tết Nguyên Đán 2014 phục vụ người dân đảo Phú Quốc
Dự kiến việc thi công lắp đặt cáp tại bờ Hà Tiên (tình Kiên Giang) và hoàn tất toàn bộ dự án vào ngày 07/01/2014.
Trước đó, phần thi công cáp ngầm (khoảng 25 ngày) do nhà nhà thầu Prysmian Powerlink SRL (Ý) thực hiện

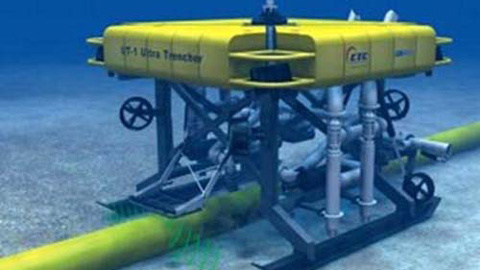

Về kỹ thuật rải cáp ngầm dưới đáy biển, nhà thầu thi công chọn phương pháp rải và chôn cáp đồng thời. Phương pháp này có ưu điểm là giảm thiểu hư hỏng cáp ngầm, tuy nhiên chi phí đầu tư cao do công nghệ phức tạp
Quá trình thực hiện rải và chôn cáp được thực hiện hoàn toàn tự động tuân thủ chế độ giám sát, kiểm soát, điều khiển nghiêm ngặt.

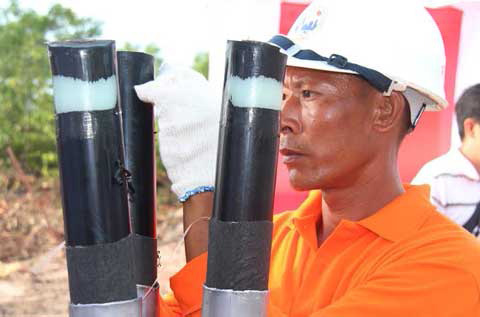

Loại cáp sử dụng là cáp ngầm 3 lõi, tiết diện 630 mm2, trị giá 1.932 tỉ đồng.
Hình ảnh thi công dự án do VietNamNet ghi nhận:

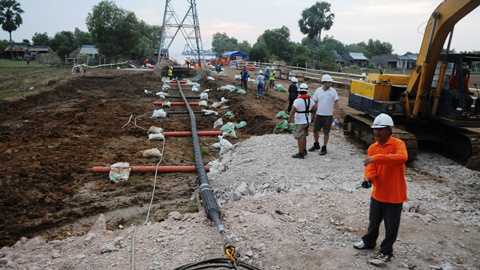

Cáp được kéo tại bờ Hà Tiên

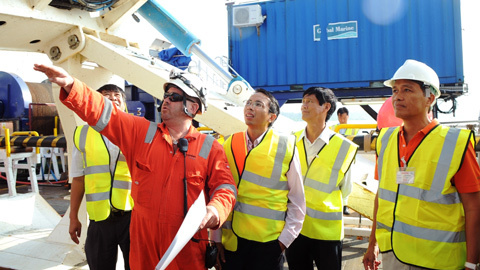

Chuyên gia Ý và cán bộ, kỹ sư Việt Nam hội ý thi công kéo cáp xuyên biển

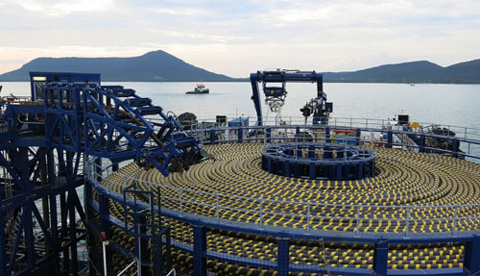

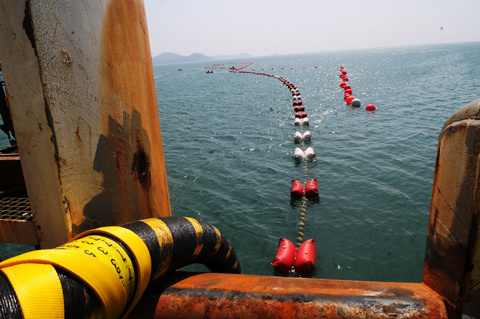

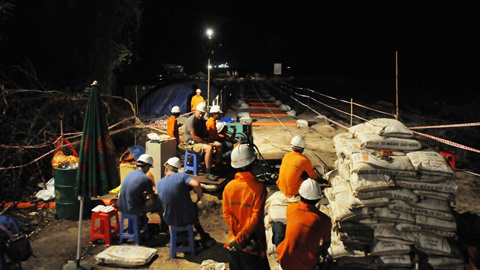

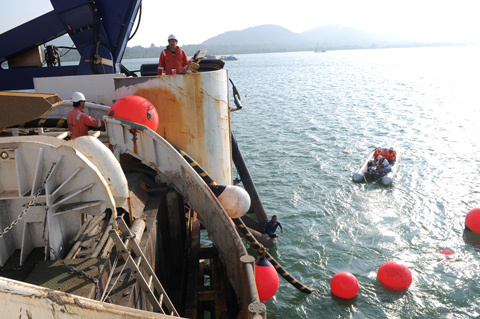

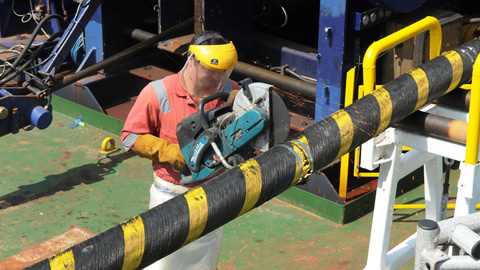

Thi công cả ngày lẫn đêm để đảm bảo cung cấp điện cho đảo Phú Quốc trước Tết Nguyên Đán Bó cáp khổng lồ trên tàu chuyên dụng Từng mét cáp được rải xuống lòng đại dương Hệ thống phao nâng cáp dài hàng trăm mét trên biển, giúp quá trình giải cáp được thực hiện đúng kỹ thuật. Nhân viên kỹ thuật nước ngoài đang cắt cáp trên tàu chuyên dụng. Công nhân điện lực đang chuẩn bị đấu nối cáp Máy rải cáp dưới biển

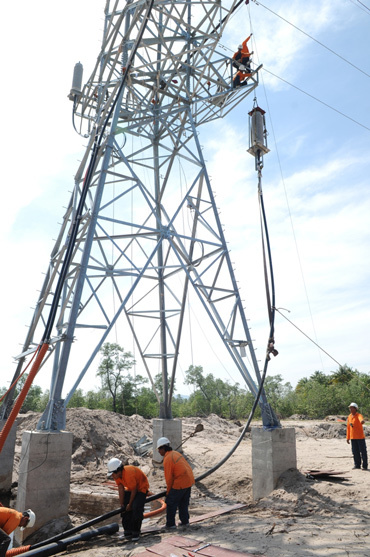

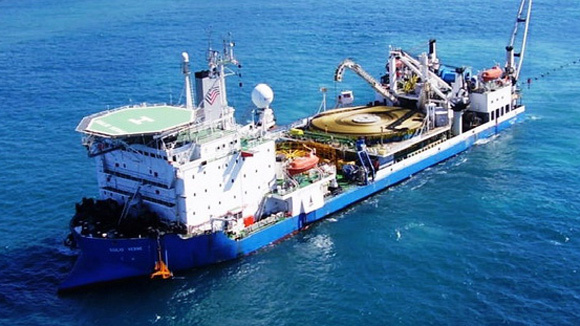

Tàu chuyên dụng rải cáp trên biển Phú Quốc
Đấu nối cáp tại bờ Hà Tiên

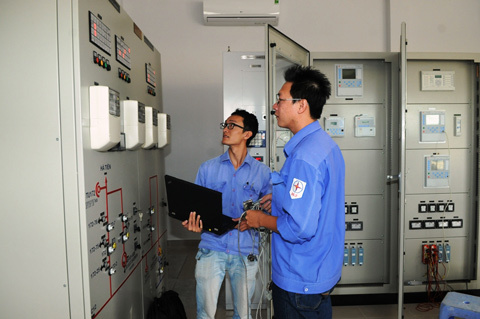

Hệ thống hạng mục trên bờ đã được Tổng công ty Điện lực miền Nam chuẩn bị chu đáo, chờ ngày đóng điện chính thức. Công tác hiệu chỉnh, đóng điện, chạy thử nghiệm dự kiến diễn ra từ ngày 10/01/2014 – 15/01/2014.
|
Vân Lam – Đinh Hoàng
