Năm 2015 vượt qua thách thức từ thay đổi chính sách, pháp luật, ảnh hưởng từ giá dầu đến tài chính dự án… Ban QLDA Nhiệt điện Dầu khí Thái Bình 2 cùng Tổng thầu PVC đang thực hiện vượt tiến độ nhiều mốc quan trọng của dự án.
Gỡ khó, vượt tiến độ
Trong bối cảnh kinh tế khó khăn, Dự án Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2 do Tập đoàn Dầu khí Việt Nam (PVN) đầu tư vẫn liên tục vượt qua nhiều thách thức đạt và vượt các mốc tiến độ quan trọng của dự án.
Một góc công trường Nhà máy nhiệt điện Thái Bình 2 |
Công tác thi công thực tế trên công trường NMNĐ Thái Bình 2 được đánh giá cao bởi những khó khăn khách quan và chủ quan như trong giai đoạn lập thiết kế kỹ thuật có nhiều bất cập, các giải pháp thiết kế thi công không phù hợp với điều kiện thực tế trên công trường dẫn tới phải thay đổi thiết kế, tăng khối lượng thi công lên rất lớn.
Hơn thế nữa, nhiều hạng mục còn không có trong thiết kế ban đầu nên không thể bóc tách khối lượng dẫn đến ước tính thiếu khối lượng, hạng mục như công tác xử lý nền, điều chỉnh tuyến nước ngọt, giải pháp thiết kế kho than, hệ thống nước làm mát, bãi thải xỉ than…
Mặt khác dự án được triển khai trong giai đoạn có nhiều thay đổi về chính sách, phát luật, thay đổi Tổng mức Đầu tư (TMDT) ảnh hưởng rất lớn đến dòng tiền của dự án, tiến độ giải ngân của Tổng thầu EPC và các nhà thầu thi công.

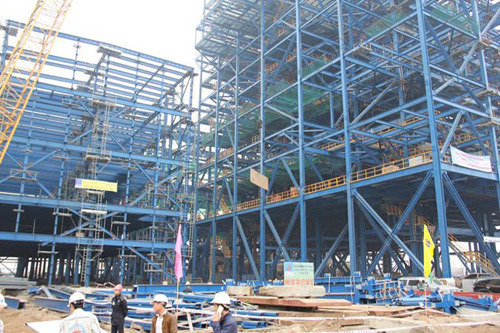

Nhà máy nhiệt điện Thái Bình 2 |
Ban QLDA cùng với Tổng thầu PVC đã nỗ lực vượt qua các khó khăn trên đúng với tác phong “vừa làm vừa gỡ”. Vì vậy, các mốc tiến độ quan trọng của dự án như nâng bao hơi tổ máy số 1 và bao hơi tổ máy số 2 đều vượt tiến độ hơn 30 ngày.
Tâm ngôn của người trong cuộc
Tại Hội nghị Tổng kết năm 2015 của Ban QLDA Nhiệt điện Dầu khí Thái Bình 2, ông Nguyễn Hùng Dũng, Phó Tổng giám đốc PVN khẳng định: “Ban QLDA không chỉ hoàn thành vai trò đại diện Tập đoàn chỉ đạo, giám sát dự án mà còn phối hợp tốt với nhà thầu giải quyết các vướng mắc về cơ chế, tài chính.
Nhà máy nhiệt điện (NMNĐ) Thái Bình 2 là dự án nguồn điện cấp bách trong Tổng quy hoạch nguồn điện của đất nước được Chính phủ giao cho Tập đoàn Dầu khí Việt Nam (PVN) làm chủ đầu tư, triển khai xây dựng tại tỉnh Thái Bình, nơi được mệnh danh là “cái nôi của ngành dầu khí Việt Nam” |
Cùng các đơn vị tư vấn giám sát và các nhà thầu phụ hoàn thành xuất sắc các nhiệm vụ đã đề ra. Đáng kể là lượng xây lắp kết cấu thép hoàn thành một khối lượng khổng lồ (91/100 ngàn tấn), vượt qua mốc 10 triệu giờ lao động an toàn trong một đại công trường phức tạp và lớn như nhà máy nhiệt điện.
Năm 2016 Ban QLDA cũng cần phải lường trước những khó khăn về tài chính, thời tiết… bám sát các mục tiêu đẩy nhanh tiến độ của dự án. Lãnh đạo Tập đoàn rất mong muốn hoàn thành sớm dự án, phát huy tinh thần “dám nghĩ dám làm” bởi chỉ cần tạm tính thôi thì giá trị của dự án đến sớm 1 tháng sẽ giúp Tập đoàn tiết kiệm ít nhất 200 tỉ đồng”.
Ông Phạm Văn Xuyên, Phó chủ tịch UBND tỉnh Thái Bình cũng đánh giá cao các mặt công tác của Ban QLDA, Tổng thầu PVC trong năm 2015. Ông Xuyên cũng đặc biệt lưu ý việc thực hiện giao ban định kỳ để kịp thời tháo gỡ các khó khăn vướng mắc cho trong và ngoài vùng dự án, công tác tuyên truyền và an sinh xã hội trong các xã lân cận để người dân Thái Bình hiểu về dự án, Nhà máy nhiệt điện hiện đại, chuẩn bị sẵn sàng cho giai đoạn vận hành chạy thử nhà máy.
Đối với một dự án nguồn điện cấp bách của đất nước. Yêu cầu cao nhất là phải đảm bảo tiến độ, chất lượng công trình và an toàn tuyệt đối cho thiết bị và con người. Có thể cảm nhận được sự đánh giá chính xác nhất các nỗ lực của toàn thể cán bộ công nhân viên đang xây dựng dự án NMNĐ Thái Bình 2 chính là lời tổng kết của ông Nguyễn Thành Hưởng, Trưởng Ban QLDA: “Hiệu quả của dự án chính là những điều chúng tôi đã làm trên công trường của dự án, thể hiện ngay từ khối lượng công việc đã hoàn thành và những công việc đang triển khai”.
PV
Tính đến hết tháng 12/2015, Dự án đã thực hiện tổng khối lượng công việc đạt 61,5%. Trong đó công tác thiết kế hoàn thành gần 94%, mua sắm ký kết hợp đồng đạt gần 88%, chế tạo, sản xuất vận chuyển cũng vượt 76%. Đặc biệt công tác xây lắp thi công đã vượt qua những trở ngại về địa chất, thời tiết và điều kiện khó khăn về giao thông để đạt 40% khối lượng thi công thực tế. Tổng khối lượng xây lắp kết cấu thép hoàn thành hơn 91/100 ngàn tấn. Toàn bộ dự án vượt mốc 10 triệu giờ lao động an toàn. |
