Những nỗ lực ‘vượt khó’ ở cụm dự án giải toả công suất Nhà máy Nhiệt điện BOT Vân Phong 1

Tập đoàn Điện lực Việt Nam (EVN), Tổng ty Truyền tải điện Quốc gia (EVNNPT) và Ban QLDA các công trình điện miền Trung (CPMB) đã và đang nỗ lực vượt nhiều khó khăn đưa cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1 “về đích”.

Muôn vàn thách thức

Sau 1 năm khởi công TBA 500kV Vân Phong (cuối tháng 9/2021) thuộc cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1 (gồm TBA 500kV Vân Phong và đấu nối, đường dây 500kV Vân Phong - Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân), dù gặp nhiều khó khăn, thách thức nhưng dự án đang dần về đích.

Trước đó, sau gần 4 năm khởi động, dự án được cơ quan chức năng phê duyệt chủ trương đầu tư vào tháng 7/2019. Ngay sau khi chủ trương đầu tư của dự án được phê duyệt, EVN và EVNNPT đã nhanh chóng tổ chức lập, thẩm tra, trình cấp có thẩm quyền thông qua Báo cáo nghiên cứu khả thi dự án (FS). Tháng 11/2019, thiết kế cơ sở của dự án đã được Bộ Công Thương thẩm định và kết luận “phù hợp với quy hoạch được duyệt, có giải pháp thiết kế hợp lý, đáp ứng cơ bản các yêu cầu kỹ thuật hiện hành”.

Nghi thức khởi công Trạm biến áp 500kV Vân Phong và đấu nối, tháng 9/2021

Tháng 2/2020, FS đã được EVN trình lên Ủy ban Quản lý vốn nhà nước tại doanh nghiệp. Tháng 7/2020, Ủy ban Quản lý vốn đã có văn bản gửi EVN để thực hiện quyền, trách nhiệm của người phê duyệt, quyết định đầu tư. Tháng 8/2020, Hội đồng thành viên EVN đã phê duyệt Dự án đầu tư xây dựng công trình. Tháng 12/2020, EVNNPT đã phê duyệt thiết kế kỹ thuật, dự toán công trình.

Sau khi tháo gỡ những khó khăn trong thủ tục đầu tư, dịch Covid-19 bùng phát rộng khắp cả nước trong năm 2021 khiến chủ đầu tư gặp nhiều thách thức. Đặc biệt, giá nhiên vật liệu sắt thép, xăng dầu, nhân công tăng mạnh gây rất nhiều áp lực cho chủ đầu tư và nhà thầu.

Cùng với đó, tính đến, tháng 9/2021, mặt bằng dự án còn rất nhiều vướng mắc khi tỉnh Khánh Hòa và Ninh Thuận mới bàn giao được 56/304 vị trí móng (đạt 18%) và chưa bàn giao được bất kỳ khoảng cột hành lang tuyến nào.

Tổng Giám đốc EVN Trần Đình Nhân họp trực tuyến với lãnh đạo tỉnh Khánh Hòa, Ninh Thuận về công tác BTGPMB cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1, tháng 9/2021

Nỗ lực không ngừng

Trong thế “chân tường”, EVN/EVNNPT đã hành động quyết liệt và không dừng bước, bởi nếu chậm tiến độ một ngày Việt Nam sẽ phải bồi thường số tiền rất lớn. Dịch Covid-19 diễn biến vẫn phức tạp nhưng được sự tạo điều kiện của chính quyền địa phương, tháng 7/2021 dự án đường dây 500kV Vân Phong - Vĩnh Tân được động thổ, tháng 9 cụm công trình được khởi công.

Ngay lập tức, giữa cao điểm của dịch Covid-19 (tháng 9/2021), Tổng Giám đốc EVNNPT - Phạm Lê Phú, Giám đốc CPMB - Nguyễn Đức Tuyển và các ban chuyên môn của EVNNPT đã “1 tháng nằm ở công trường” điều hành trực tiếp, bất cứ khó khăn vướng mắc gì giải quyết ngay.

Phó Trưởng Ban Chỉ đạo quốc gia về phát triển điện lực, Thứ trưởng Bộ Công Thương Đặng Hoàng An và ông Nguyễn Hoàng Hiệp - Thứ trưởng Bộ Nông nghiệp và Phát triển nông thôn - Thành viên Ban Chỉ đạo chủ trì cuộc họp trực tuyến với tỉnh Khánh Hoà, Ninh Thuận và các đơn vị liên quan bàn giải pháp tháo gỡ gặp bằng dự án, tháng 10/2021

Ngay sau đó, đầu tháng 11/2021, Tổng Giám đốc EVN Trần Đình Nhân cũng đã làm việc với các nhà thầu thi công dự án để nắm bắt những khó khăn, vướng mắc, bàn giải pháp tháo gỡ.

Với vai trò chủ đầu tư, EVNNPT đã thành lập Ban Chỉ đạo các dự án đồng bộ với NMNĐ BOT Vân Phong. Ban Chỉ đạo sẽ giúp lãnh đạo EVNNPT chỉ đạo sát sao, quyết liệt, đề ra và áp dụng các giải pháp đồng bộ để đảm bảo chất lượng, tiến độ các dự án có liên quan đến NMNĐ BOT Vân Phong.

Hướng tới về đích

Tính đến hết tháng 9/2022, công tác giải phóng mặt bằng TBA 500kV Vân Phong và đường dây 220kV đấu nối đã được địa phương cơ bản hoàn thành bàn giao. Trong công tác thi công, đã hoàn thành rất nhiều hạng mục quan trọng và dự kiến đến cuối tháng 10/2022 sẽ cơ bản hoàn thành các hạng mục.

Đoàn công tác của EVN/EVNNPT tặng quà lực lượng thi công vị trí 130 Đường dây 500kV Vân Phong - Vĩnh Tân, dịp Tết Nguyên đán Nhâm Dần 2022

Đối với dự án đường dây 500kV Vân Phong - Vĩnh Tân, tính đến nay đã bàn giao mặt bằng 304/304 vị trí móng. Phần hành lang tuyến, tỉnh Khánh Hòa đã bàn giao 172/172 khoảng cột; tỉnh Ninh Thuận bàn giao 126/132 khoảng cột (đạt 95,5%). Về khối lượng thi công, đã đào móng xong toàn bộ 304/304 vị trí móng, đúc xong 301/304 vị trí và đang đúc 3 vị trí còn lại. Lắp dựng cột xong 270/304 vị trí, đang dựng cột 19 vị trí. Dự án cũng kéo dây 23/79 khoảng néo, đang kéo dây 16 khoảng néo.

Về tiến độ đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã hoàn thành đào, đúc 3/3 vị trí móng, lắp dựng cột 2/3 vị trí, kéo dây 0,841/1,27 km.

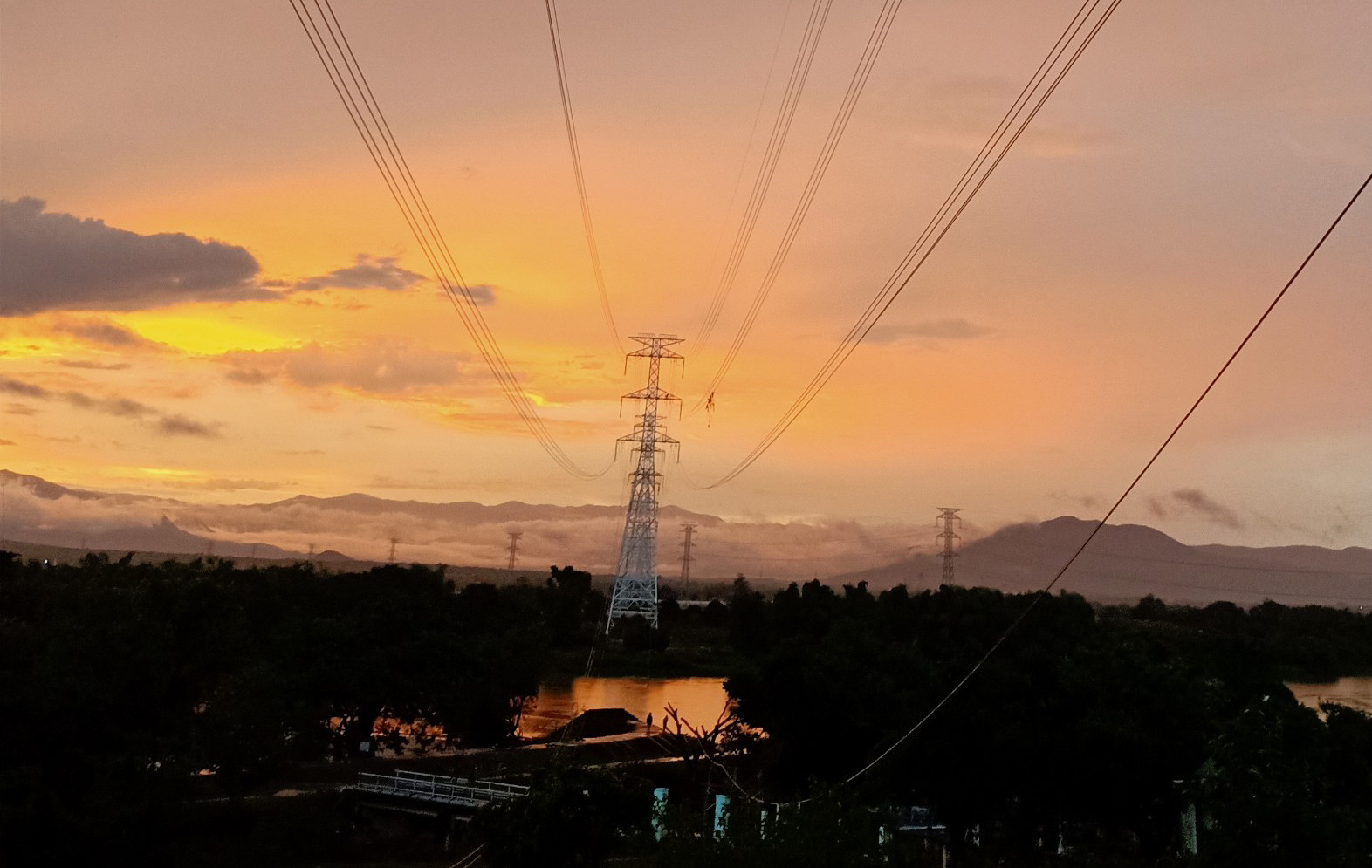

Đường dây 500kV Vân Phong - Vĩnh Tân đang trên đường về đích

Ông Lâm Sơn Tùng - Phó Tổng Giám đốc Công ty CP Anphanam E&C một trong những đơn vị thi công dự án cho biết, công ty tham gia 3 gói thầu của cụm dự án. Cho đến thời điểm này, tiến độ dự án đã đạt khoảng 95% tổng tiến độ, vượt so với kế hoạch chủ đầu tư đề ra và đến cuối tháng 10, các gói thầu của công ty sẽ cơ bản hoàn thành. Công ty hoàn toàn tin tưởng dự án sẽ về đích sớm hơn so với kế hoạch.

Đánh giá về tiến độ dự án, Tổng Giám đốc EVNNPT -  Phạm Lê Phú cho rằng, đến thời điểm này các đơn vị tham gia dự án tại công trường đã vượt qua nhiều khó khăn thách thức, dự án đã đạt được khối lượng giải phóng mặt bằng, thi công rất lớn, tiến độ của dự án rất khả quan và đang trên đường về đích.

Xuân Tiến

tin nổi bật

Thủy điện Đồng Nai triển khai ứng dụng Big Data

Ngày 24-25/11, tại Hội nghị KHCN Điện lực toàn quốc 2022, công ty Thủy điện Đồng Nai đã tham gia gian hàng trưng bày giải pháp công nghệ “Xây dựng Big Data tại Thủy điện Đồng Nai và giải pháp cách ly quang nhằm đảm bảo an toàn thông tin”.

Giá xăng dầu có cơ hội đồng loạt giảm mạnh vào ngày mai

Giá xăng dầu trong nước có thể tiếp tục giảm vào kỳ điều hành chiều mai (1/12) nếu nhà điều hành không tăng trích lập Quỹ bình ổn.

GreenYellow Việt Nam trở thành nhà điều hành dự án điện mặt trời ở Bình Định

Công ty TNHH GreenYellow Việt Nam vừa mua lại công ty con của Qair - nhà sản xuất năng lượng tái tạo độc lập của Pháp và 70% cổ phần dự án trang trại điện mặt trời (solar farm) với công suất 49,5 MWp đang vận hành tại Bình Định.

Nhập khẩu 1 triệu tấn gạo, Bộ Công Thương muốn bật chế độ quản lý

Bộ Công Thương lo ngại việc nhập khẩu gạo quá nhiều nhưng không được quản lý, thống kê đầy đủ, kịp thời sẽ ảnh hưởng đến hoạt động sản xuất trong nước.

Kiwi New Zealand từ cao cấp thành bình dân, người Việt ăn cả triệu khay

Không chỉ được bày bán la liệt tại thị trường, giá kiwi New Zealand ngày càng rẻ nên người dân mua ăn nhiều hơn. Một doanh nghiệp tiết lộ, chỉ trong một mùa họ tiêu thụ hết 1,4 triệu khay kiwi tại thị trường Việt Nam.

Độc lạ món vịt quay dự đoán tỷ số World Cup giá nửa triệu đồng ở Hà Nội

Với đặc trưng là lớp da giòn tan, món vịt nướng của quán anh Hùng được sáng tạo thêm nhiều hương vị và vẻ ngoài độc đáo khác như vịt kỵ sĩ bóng đêm, vịt tứ vị, vịt dự đoán tỷ số World Cup,...

Kỹ sư 'bằng vợ cấp' tạo ra nhiều máy móc giá trị, bán đi cả nước ngoài

Dù chỉ học hết lớp 5 nhưng anh Thái đã mày mò, sáng chế nhiều máy móc nông cụ hiện đại, giúp nông dân giảm sức lao động, tăng hiệu quả sản xuất.

Thanh lý 47 ô tô giá trị 0 đồng, Sở Tài chính Hà Nội nói gì?

Lãnh đạo Sở Tài chính Hà Nội vừa lên tiếng việc các cơ quan của TP Hà Nội đã thanh lý 47 xe ô tô cũ, hỏng không bảo đảm an toàn khi tham gia giao thông với giá trị còn lại 0 đồng.

Bỏ việc nghìn USD về quê nuôi trùn quế, anh kỹ sư có cơ ngơi 40 tỷ

Bỏ việc lập trình viên với mức lương hơn 2.000 USD về quê nuôi trùn quế, đến nay anh kỹ sư ở miền Tây có cơ ngơi hơn 40 tỷ đồng.

Mỹ chi hơn 13 tỷ USD mua máy tính, đồ điện tử của Việt Nam

Xuất khẩu vi tính, sản phẩm điện tử và linh kiện của Việt Nam tiếp tục tăng tưởng ở mức 2 con số, trong đó Mỹ vẫn là thị trường chính.

Hàng điện máy, công nghệ tăng giá

Giá USD tăng mạnh từ cuối tháng 9/2022 kéo tỉ giá tăng theo đã tác động rõ rệt đến giá sản phẩm điện máy, công nghệ ở thị trường trong nước

Độc đáo nghề ‘đi giật lùi’ kiếm nửa triệu mỗi ngày ở cửa biển

Tờ mờ sáng, khi mọi người đang chìm trong giấc ngủ thì hàng trăm người dân vùng bãi ngang ở huyện Lộc Hà (Hà Tĩnh) lại chuẩn bị đồ nghề mang ra biển để kéo cá, bắt ngao. Công việc tuy vất vả nhưng người dân lại thu nhập khá....

Cát Vạn Lợi sản xuất ty ren mạ kẽm nhúng nóng đạt chuẩn DIN 975

Cát Vạn Lợi sản xuất và cung cấp vật tư cơ điện - ty ren mạ kẽm nhúng nóng đạt tiêu chuẩn DIN 975, là lựa chọn hàng đầu của các kỹ sư cơ điện.

Trứng nhum Nhật, chân gà Đông Tảo giá đắt vẫn được lùng mua

Trứng nhum Nhật Bản có giá từ 15-24 triệu đồng/kg, cao gấp 15-20 lần trứng nhum nội địa vẫn được lùng mua. Trong khi đó, chân gà Đông Tảo tươi có giá từ 360.000-1.350.000 đồng/kg khách vẫn sẵn sàng chi tiền.

Hé lộ sự thật đằng sau món gà hong gió đại gia đua nhau ăn

Nếu biết quy trình chế biến khủng khiếp như vậy, chắc chắc nhiều người "rùng mình" và không dám thưởng thức.
