Thuỷ điện Lai Châu dự kiến sẽ về đích vào năm 2016, sớm trước 1 năm so với Quyết định của Chính phủ phê duyệt. Cùng với thuỷ điện Hoà Bình và Sơn La, công trình này đã giúp tăng khai thác tiềm năng thuỷ điện của sông Đà lên tới 25 tỷ kWh mỗi năm.

Thông tin này đã được lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), chủ đầu tư của công trình thuỷ điện Lai Châu chia sẻ, tại buổi lễ mừng phát điện tổ máy số 1 vừa diễn ra hôm 23/12 tại huyện Nậm Nhùn, tỉnh Lai Châu. Buổi lễ đón nhận sự tham dự long trọng của Thủ tướng Nguyễn Tấn Dũng cùng lãnh đạo Đảng, Nhà nước và các bộ ngành Trung ương.

EVN cho biết, công trình thủy điện Lai Châu với tổng mức đầu tư 35.700 tỷ đồng là công trình xây dựng cấp đặc biệt và là công trình thủy điện lớn thứ ba được xây dựng trên sông Đà, gắn liền với thủy điện Sơn La, thủy điện Hòa Bình. Dự án ra đời không chỉ cung cấp điện cho hệ thống điện quốc gia mà còn có nhiệm vụ quan trọng trong công tác chống lũ về mùa mưa, cấp nước về mùa khô cho đồng bằng Bắc Bộ. Thuỷ điện Lai Châu đi vào hoạt động sẽ góp phần thúc đẩy phát triển kinh tế - xã hội tỉnh Lai Châu, Điện Biên và khu vực Tây Bắc và đồng thời, đảm bảo an ninh quốc phòng khu vực Tây Bắc.

{keywords}

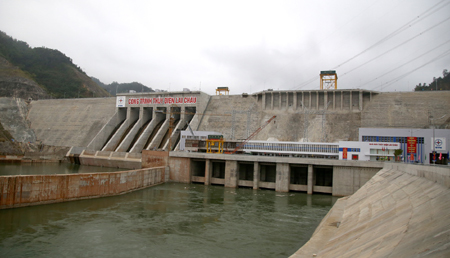

Ngày 14/12 vừa qua, tổ máy số 1 công trình thủy điện Lai Châu đã chính thức phát điện hòa vào lưới điện quốc gia, vượt kế hoạch đề ra hơn 3 tháng. Đây cũng là mốc tiến độ quan trọng và là tiền đề tốt để hoàn thành toàn bộ công trình vào năm 2016, sớm trước 1 năm so với quyết định của Chính phủ.

Cùng với thủy điện Hòa Bình (tổng công suất 1.920 MW) và Sơn La (tổng công suất 2.400 MW), công trình thủy điện Lai Châu với tổng công suất 1.200 MW sẽ giúp nâng tổng công suất các nhà máy thủy điện trên sông Đà đạt 6.500 MW, cung cấp khoảng 25 tỷ kWh điện mỗi năm.

Tập đoàn EVN khẳng định, trong suốt quá trình đầu tư xây dựng, công trình thủy điện Lai Châu đã thường xuyên nhận được sự quan tâm đặc biệt của Đảng và Chính phủ, sự giám sát chặt chẽ của Quốc hội, sự hỗ trợ tích cực của chính quyền địa phương và nhất là sự ủng hộ của đồng bào các dân tộc hai huyện Mường Tè, Nậm Nhùn đã di dời nhà cửa, bản làng, nhường đất để xây dựng công trình. Mặc dù gặp không ít khó khăn, vướng mắc bởi công trình được thi công tại vùng sâu, hạ tầng giao thông không thuận lợi, điều kiện địa chất xấu song các nhà thầu cũng đã nỗ lực sáng tạo, có nhiều cải tiến kỹ thuật để sớm hoàn thành công trình công nghiệp giữa vùng rừng núi Tây Bắc.

Chia sẻ tại buổi lễ, ông Đỗ Ngọc An, Chủ tịch UBND tỉnh Lai Châu cho biết, tỉnh uỷ Lai Châu đã ban hành Nghị quyết lãnh đạo công tác di dân, tái định cư. Cùng với kinh nghiệm di chuyển hơn 3.600 hộ tái định cư dự án thuỷ điện Sơn La, tỉnh đã triển khai đồng bộ công tác bồi thường, di dân tái định cư thuỷ điện Lai Châu và đã hoàn thành di chuyển ra khỏi vùng ngập lòng hồ thuỷ điện Lai Châu đúng tiến độ theo chỉ đạo của Thủ tướng Chính phủ, đảm bảo cho việc tích nước hồ thuỷ điện Lai Châu.

Đến nay, tỉnh đã xây dựng cơ bản hoàn thành 8 khu, 17 điểm tái định cư tập trung để bố trí tái định cư cho gần 2.000 hộ/8.400 nhân khẩu, các chính sách về bồi thường, hỗ trợ tái định cư được thực hiện đầy đủ, cuộc sống của người dân tái định cư tại nơi ở mới được các đoàn giám sát của Quốc hội, Chính phủ và các bộ, ngành Trung ương đánh giá cao, đời sống vất chất, tỉnh thần của Nhân dân sau tái định cư ngày một ổn định và từng bước được nâng lên. Việc di chuyển các hộ dân ra khỏi vùng ngập lòng hồ đúng theo các mốc tiến độ góp phần quan trọng, quyết định thành công cho việc khởi công công trình, ngăn sông đợt 1, phát điện Tổ máy số 1 và sắp tới là khánh thành toàn bộ công trình vào cuối năm 2016.

Công trình thủy điện Lai Châu đã được đăng ký gắn biển “Công trình Chào mừng Đại hội Đảng toàn quốc lần thứ XII”. Đây là niềm vinh dự lớn lao đối với tập thể những người lao động trên công trường và chủ đầu tư cũng như các nhà thầu nhân dịp kỷ niệm 61 năm ngày Truyền thống ngành Điện lực Việt Nam (21/12/1954 – 21/12/2015).

Tiến độ xây dựng Công trình Thuỷ điện Lai Châu:

Ngày 5/1/2011: Khởi công công trình

Ngày 20/6/2015: Đóng cống dẫn dòng, tích nước hồ chứa

Ngày 14/12/2015: Phát điện tổ máy số 1

Năm 2016: Dự kiến hoàn thành toàn bộ công trình

Phạm Huyền
