Sáng 22/6, đoàn công tác Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) đã đi kiểm tra sản xuất, tiến độ sửa chữa, khắc phục Tổ máy số 2 và làm việc với Công ty Nhiệt điện Cẩm Phả.

Ông Đặng Thanh Hải, Tổng Giám đốc Tập đoàn TKV chủ trì làm việc với Tổng Công Điện lực - TKV và Công ty Nhiệt điện Cẩm Phả

Theo báo cáo của Công ty Nhiệt điện Cẩm Phả, thực hiện kế hoạch SXKD năm 2023, dự kiến 6 tháng đầu năm công ty thực hiện: Điện sản xuất 1.118.855 MWh, bằng 35,7% KH năm, đạt 102,6% KH 6 tháng đầu năm Tổng Công ty giao và bằng 97,6% so với cùng kỳ năm 2022; doanh thu dự kiến đạt 1.386 tỷ đồng, bằng 38,5% KH năm, bằng 105,1% so với cùng kỳ 2022; thu nhập bình quân đạt 12,51 triệu đồng/người/tháng. Trong 6 tháng đầu năm, công ty không để xảy ra tai nạn lao động và sự cố thiết bị.

Kế hoạch 6 tháng cuối năm: Sản lượng điện sản xuất dự kiến 1.893.240 MWh; sản lượng điện thương phẩm dự kiến 1.717.169 MWh.

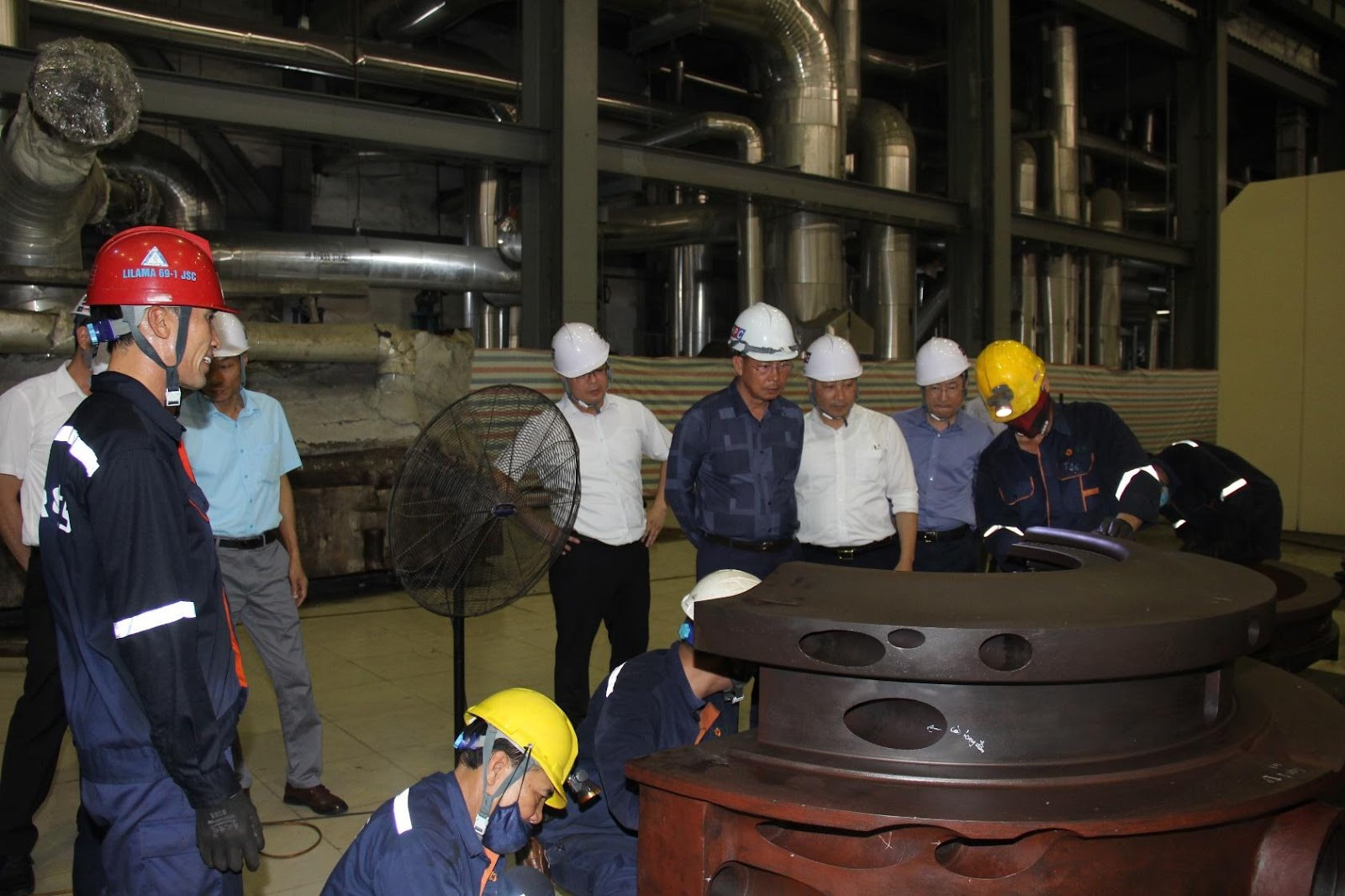

Đoàn công tác TKV kiểm tra công tác sửa chữa, khắc phục Tổ máy số 2 Nhiệt điện Cẩm Phả

Về tình hình khắc phục sự cố Tổ máy số 2, lãnh đạo Tổng Công ty Điện lực - TKV cho biết đã tích cực triển khai, làm việc với nhà thầu, đôn đốc công tác sửa chữa, cung cấp vật tư, thiết bị, đẩy nhanh tiến độ sửa chữa, khắc phục để sớm đưa Tổ máy số 2 vào vận hành phát điện, phấn đấu hoàn thành công tác sữa chữa Tổ máy số 2 theo đúng kế hoạch vào cuối tháng 7/2023.

Theo đó, công ty và nhà thầu tập trung mọi nguồn lực đẩy nhanh tiến độ sửa chữa, điều động 32 công nhân từ các nhà máy trong Tổng Công ty đến Nhiệt điện Cẩm Phả để hỗ trợ.

Theo tiến độ, Rotor Tuabin cao trung áp xuất xưởng ngày 23/6/2023, vận chuyển Tuabin về Nhà máy Nhiệt điện Cẩm Phả ngày 30/6/2023; phấn đấu lắp đặt, chạy thử hiệu chỉnh thiết bị Tổ máy số tại nhà máy hoàn thành vào cuối tháng 7/2023. Về sản xuất, sản lượng điện thương phẩm phấn đấu năm 2023 đạt trên 3,1 tỷ kWh.

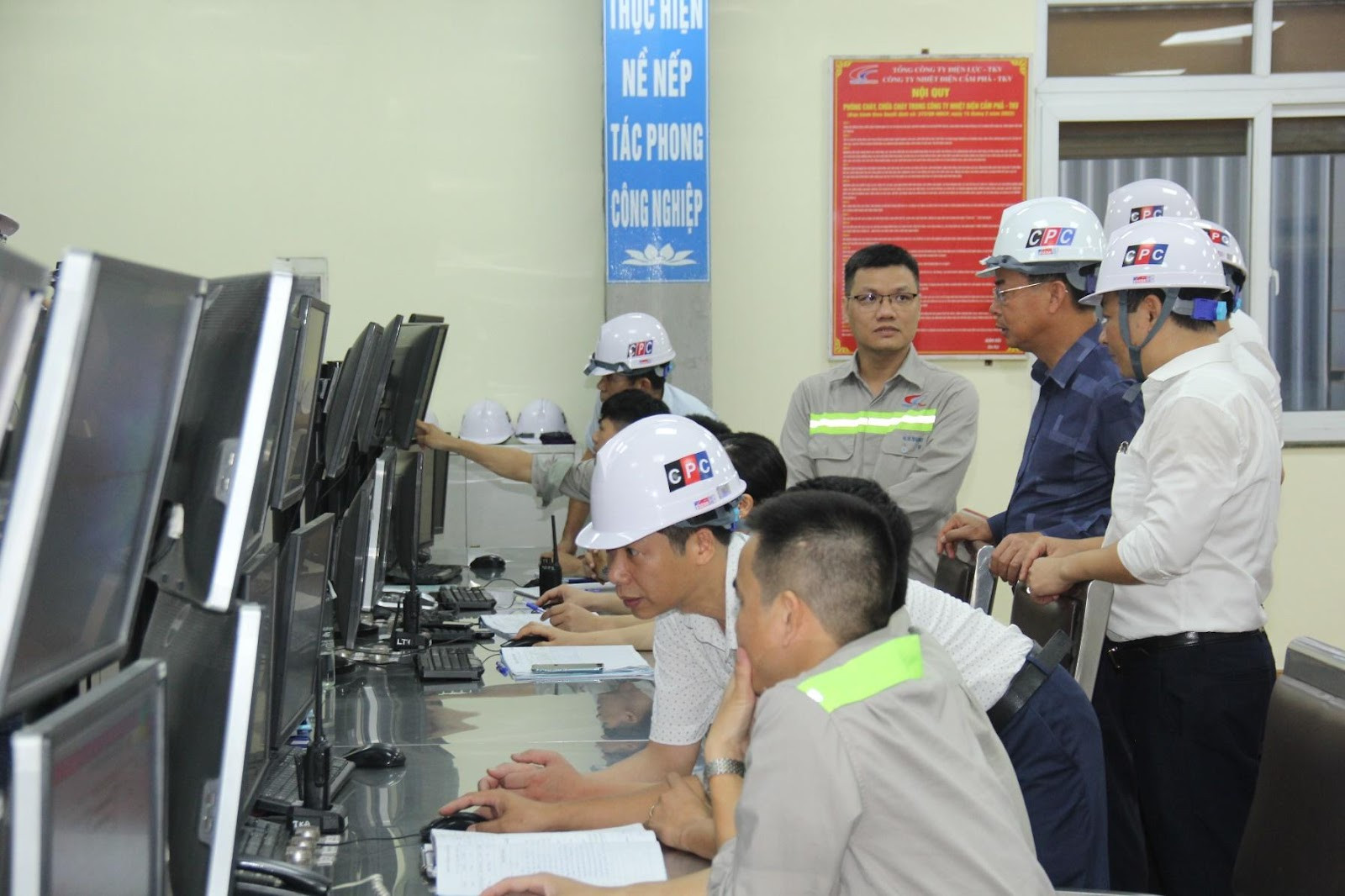

 Kiểm tra tại Phòng điều khiển sản xuất Công ty Nhiệt điện Cẩm Phả

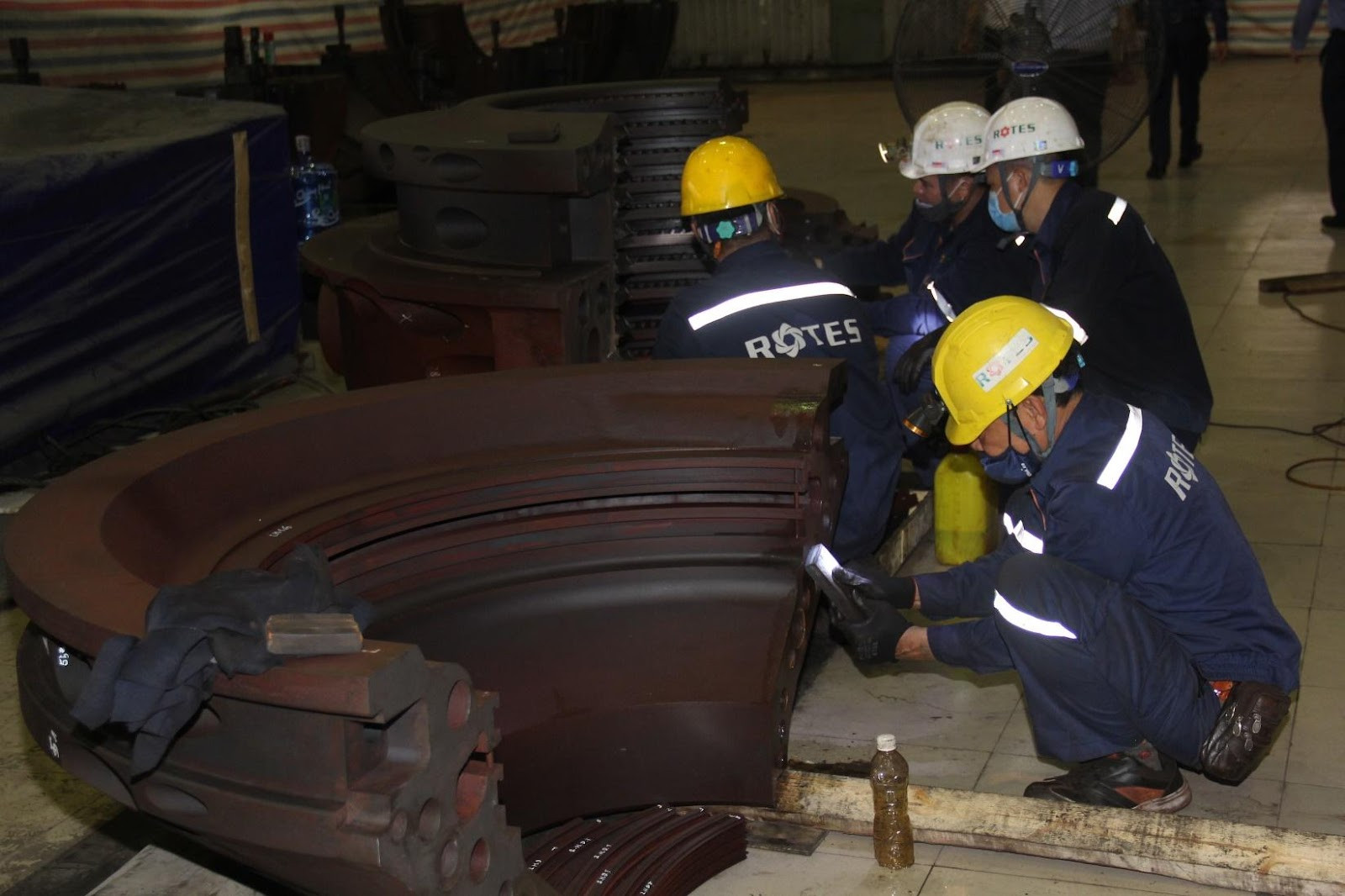

 Công nhân đang đẩy nhanh tiến độ sửa chữa, khắc phục Tổ máy số 2 theo kế hoạch

Phát biểu tại buổi làm việc, Tổng Giám đốc Tập đoàn TKV yêu cầu công tác sửa chữa lớn Tổ máy số 2 phải bám sát tiến độ đề ra, theo dõi sát sao, tổ chức điều hành, sữa chữa đảm bảo tiến độ kế hoạch, phấn đấu 25/7/2023 hoàn thành và phát điện. Đồng thời, Tổng Công Điện lực - TKV và Công ty Nhiệt điện Cẩm Phả cần nghiên cứu lựa chọn đầu tư đổi mới công nghệ sản xuất để mang lại hiệu quả cao hơn cho dây chuyền sản xuất của nhà máy; tiếp tục thực hiện tốt công tác an toàn, môi trường theo tiêu chuẩn quy định. TKV sẽ chỉ đạo cấp đủ than cho Nhiệt điện Cẩm Phả, đảm bảo cho sản xuất và hoàn thành mục tiêu kế hoạch năm 2023.

Thúy Ngà
