- Chưa đưa vào sử dụng nhưng công trình kênh tưới tiêu Châu Bình, xã Châu Bình, huyện Quỳ Châu, Nghệ An được đầu tư hơn 700 tỷ đã nứt toác nghiêm trọng.

XEM CLIP:

Dự án kênh tưới tiêu Châu Bình nằm trong dự án hồ chứa nước Bản Mồng có chiều dài gần 10km, đi qua 2 xã Châu Bình và Yên Hợp (huyện Quỳ Hợp).

{keywords}

Kênh tưới tiêu Châu Bình đang sạt lở, hư hỏng nghiêm trọng hơn 2km

Nứt toác hơn 2km

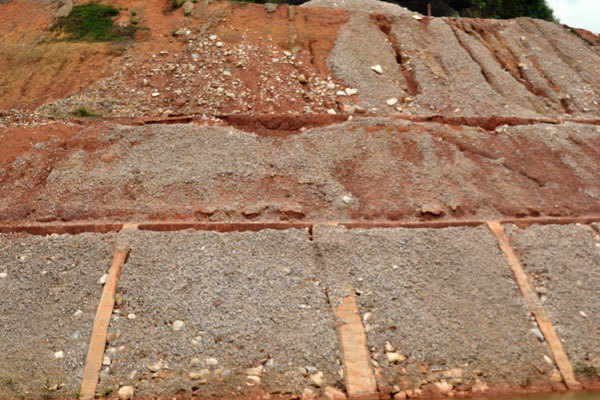

Nhiều hạng mục của công trình đã nứt gãy, gãy trượt, nham nhở kéo dài hơn 2km.

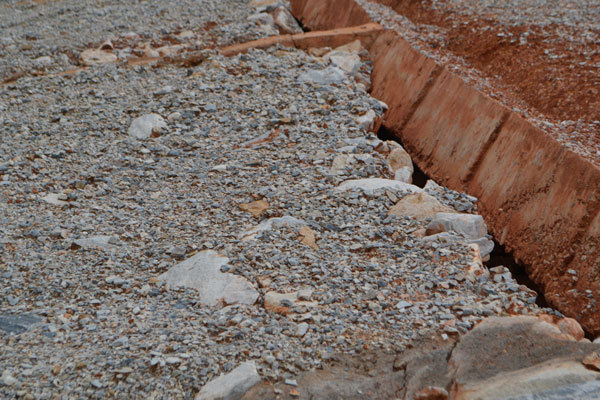

Đoạn đi qua bản Bình 2, Bình 3 (xã Châu Bình) bờ kè đá nứt toác.

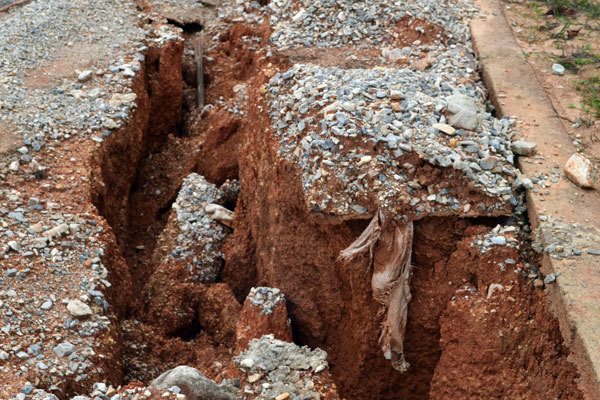

Bờ kè được làm bằng xi măng cũng nứt gãy lún sâu xuống, đất đá nham nhở, tình trạng sạt lở có nguy cơ tiếp tục xảy ra diện rộng.

{keywords}
Sụt lún xuống dưới lòng kênh

Dọc hai bên bờ kênh đất sụt lún chỉ cách đất sản xuất, đất ở của các hộ dân 5m đến 10m.

Chị Lê Thị Bình (SN 1977, trú tại bản Bình 3, xã Châu Bình) cho biết, tình trạng sụt lở xảy ra gần 1 năm nay, nhất vào mùa mưa lũ có nguy cơ sụt lấn vào nhà.

“Gia đình chúng tôi phải chủ động xây kè trước đề phòng sụt lún ảnh hưởng đến nhà. Tuy nhiên, phương án này chỉ tạm thời vì kênh được đào rất sâu, mùa mưa lại sắp đến thì sẽ ảnh hưởng đến nhà” - chị Bình nói

Không chỉ ảnh hưởng đến các hộ dân sống xung quanh kênh, tình trạng sụt lún đang đe dọa 2 cây cầu bắc qua kênh khi các vết nứt ăn vào chân cầu. Nhiều mảng bê tông bong tróc, gãy đôi.

Bỏ mặc công trường?

Chủ tịch UBND xã Châu Bình Lương Văn Đại cho biết, công trình bị sạt lở từ lâu. Chính quyền địa phương lo ngại tình trạng này sẽ ảnh hưởng đến đời sống kinh tế, xã hội của địa phương.

{keywords}
Nứt toác
{keywords}
Đất đá phủ kín bờ kè sơ sài

Trưởng Phòng TN&MT huyện Quỳ Châu Lô Thanh Sơn cho biết, dự án kênh tưới tiêu Châu Bình do Sở NN&PTNT làm chủ đầu tư, BQL dự án cũng do Sở nên phía huyện chỉ tham gia việc giải phóng bằng.

Đến nay, việc giải phóng mặt bằng cơ bản đã hoàn thành. Công trình hư hỏng như thế nào thì huyện của không được nắm.

“Chúng tôi chỉ nghe nói là bị hỏng, sụt lún nghiêm trọng trong dự án này nhưng huyện không được tham gia giám sát, kiểm tra, nghiệm thu về phần xây dựng cơ bản” - ông Sơn nói.

Cũng theo ông Sơn, dự án này kéo dài do đầu tư dàn trải, huyện đã nhiều lần kiến nghị chủ đầu tư thực hiện dự án dứt điểm.

Được biết, dự án ảnh hưởng đến 4 xã và thị trấn, trên 1.000 hộ bị ảnh hưởng từ dự án này, trong đó có 370 hộ dân phải di dời.

Một số hình ảnh hư hỏng nghiêm trọng ở dự án:

{keywords}

Bờ kè được xây bằng xi măng, đá bị nứt gãy

{keywords}

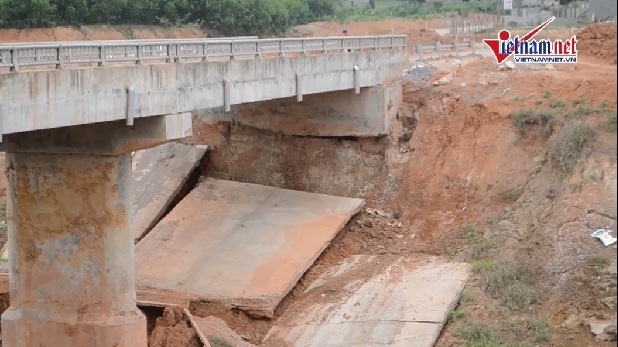

Nhiều mảng bê tông lớn bị gãy bong ra dưới chân cầu

{keywords}

Cây cầu có nguy cơ bị ảnh hưởng rất lớn khi tình trạng sụt lún tiếp tục xảy ra

{keywords}
Gần như công trường phải bóc bỏ toàn bộ hiện trạng để làm lại.
{keywords}
Ai sẽ chịu trách nhiệm trước sự cố hư hỏng này?
{keywords}
Thân đập ở dự án hơn 700 tỷ bong tróc, nứt nẻ...

Năm 2012, UBND tỉnh Nghệ An phê duyệt dự án kênh tưới tiêu Châu Bình với tổng mức đầu tư 756 tỷ đồng. Sở NN&PTNT làm chủ đầu tư.

Đến năm 2014, đại công trình được khởi công xây dựng do Tổng công ty 36 là nhà thầu thi công.

Theo báo cáo của BQL dự án Bản Mồng, sau 2 năm thi công đã hoàn thành được 98% hạng mục.
