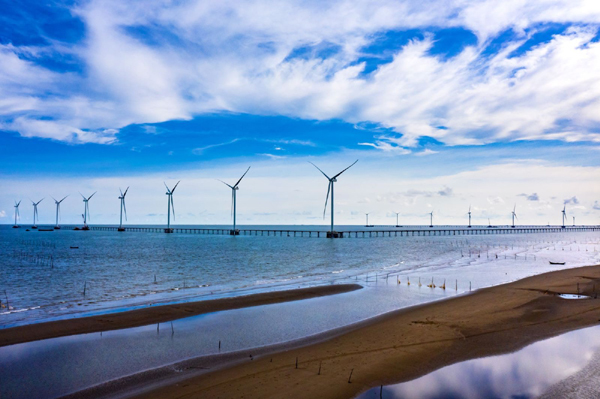

Trong tháng 09/2021, dự án điện gió Đông Hải 1 đã được Trungnam Trà Vinh 1 WP triển khai lắp đặt 25/25 trụ gió. Cột mốc lắp đặt trụ gió cuối cùng nhằm ghi nhận nỗ lực của đội ngũ kỹ sự công nhận đã liên tục "bám biển" thực hiện dự án trong suốt

10 tháng vừa qua. Dự án là minh chứng năng lực Trungnam Group khi triển khai thành công dự án điện gió trên biển đầu tiên, vượt qua được thử thách về thời gian và các yếu tố tự nhiên thiếu thuận lợi của khu vực Tây Nam Bộ.

{keywords}


Dự án điện gió Đông Hải 1 được đầu tư với tổng mức gần 5.000 tỉ đồng, tại vị trí biển V1-7, xã Đông Hải, huyện Duyên Hải, tỉnh Trà Vinh. Dự án đạt tổng công suất 100 MW, quy mô 25 trụ gió, mỗi trụ gió có công suất 04 MW. Thành công vận hành dự án điện gió Đông Hải 1 sẽ bổ sung khoảng 330 triệu kWh năng lượng xanh hàng năm, kết nối lưới điện quốc gia, giúp đa dạng nguồn phát và tiến dần đến khả năng cân đối nguồn với năng lượng hóa thạch, nhất là trong bối cảnh định hướng quốc tế cho tương lai "không phát thải carbon" (Zero Carbon).

{keywords}


Dự án được khởi động vào cuối quý IV/2020, sau hơn 10 tháng triển khai, Trungnam TraVinh1 WP đã vận chuyển gần 70.000 tấn thiết bị nguyên vật liệu trải qua quãng đường hơn 12.000 km để tập kết tại dự án. Song song, xuyên suốt quá trình thi công, 1.100 kỹ sư công nhân trực tiếp thực hiện thi công trên 14 km cầu công tác giữa biển, sử dụng với hơn 18.000 tấn thép, đóng trực tiếp 115.000m cọc thép vào lòng biển để xây dựng móng cho các trụ gió. Quá trình lắp đặt trụ gió cũng đòi hỏi dàn xe cơ giới cẩu trục với chiều cao 130 m và lực nâng hơn 1.200 tấn dể có thể hoàn chỉnh lắp ráp 75 cánh gió vào các trụ gió ở độ cao 105 m, tuy rằng việc chuẩn bị gặp rất nhiều khó khăn khi thời điểm dịch Covid-19 bùng phát lần thứ 4 vào tháng 08/2021.

{keywords}

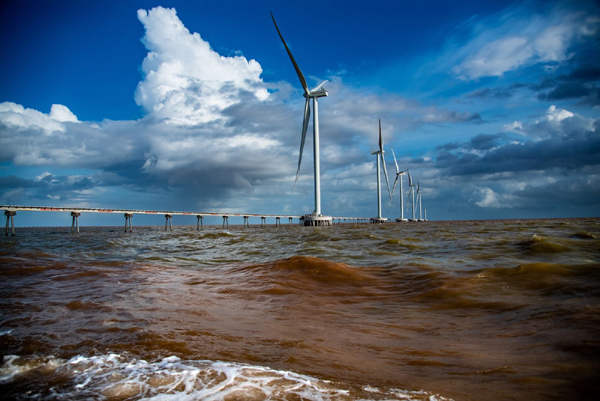

Biển Đông Hải, Trà Vinh chịu sự chi phối mạnh của chế độ Bán Nhật triều nên cao độ trung bình giữa đỉnh triều và chân triều có thể hơn 3.0 m. Từ đó, các công tác thi công móng trụ lẫn lắp đặt cánh gió - đòi hỏi sự chính xác - dễ dàng bị gián đoạn nếu thiếu các bước kế hoạch chi tiết về phương án và biện áp thi công phù hợp. Bên cạnh thủy triều, các hạn chế về khí hậu và thủy văn khu vực cũng trực tiếp ảnh hưởng đến tiến độ thi công dự án, nhất là khi đặc trưng vùng biển thường xuyên xảy ra gió chướng và sóng lừng.

{keywords}


Dự án điện gió Đông Hải là dự án điện gió biển đầu tiên của Trungnam Group, đối diện với các thách thức của tự nhiên. Đội ngũ công nhân kỹ sư của Trungnam Tra Vinh 1 WP đã chủ động học hỏi và đánh giá nhằm xác định được thời điểm ổn định phục vụ công tác thi công được thuận lợi nhất. Ngoài việc tối ưu thời gian thực hiện, các bước thi công được đội ngũ kỹ sư lên kế hoạch chi tiết và đề xuất kịch bản các phương án xử lý kỹ thuật cụ thể để hạn chế các nguy hiểm có thể xảy ra trong quá trình thi công, vì để an toàn lao động, các hoạt động thi công trên biển đều phải tuân theo điều kiện tự nhiên của Gió và Sóng.

{keywords}


Tuy là dự án điện gió biển đầu tiên của công ty, nhưng hoàn thành lắp đặt 25 trụ gió của dự án là bước thành công của Trungnam Group đối với thách thức hướng ra biển lớn, hoàn thành cam kết “mục tiêu kép”, vừa phòng chống dịch bệnh hiệu quả, vừa phát huy phát triển kinh tế song hành. Dự án điện gió Đông Hải, Trà Vinh chính là thực tế cho định hướng bền vững với năng lượng tái tạo của Trungnam Group, và cũng là minh chứng rõ ràng cho khả năng thực thi của đội ngũ công nhân kỹ sư cho các dự án điện gió ngoài khơi quy mô lớn trong tương lai.

Công ty Cổ phần đầu tư Xây dựng Trung Nam (Trungnam Group) là doanh nghiệp chuyên hoạt động trong 4 lĩnh vực:  Năng lượng - Hạ tầng xây dựng - Bất động sản - Công nghiệp thông tin điện tử. Trải qua 17 năm hoạt động, Trungnam Group đã chứng minh uy tín và năng lực thông qua những dự án và công trình đảm bảo chất lượng, ấn tượng về mỹ quan. Với phương châm ”Đầu tư bền vững - Xây dựng tương lai”, Trungnam Group luôn kiên định với những bước tiến vững chắc trên con đường khẳng định tên tuổi doanh nghiệp.

Quốc Tuấn
