Hôm nay 13/12, nguồn tin của PV VietNamNet cho biết, Viện kiểm sát nhân dân (VKSND) tỉnh Đắk Nông vừa ban hành cáo trạng truy tố ông Đặng Gia Dũng, nguyên Giám đốc Sở Xây dựng Đắk Nông cùng nhiều cán bộ, lãnh đạo doanh nghiệp về các tội danh "Vi phạm quy định về xây dựng gây hậu quả nghiêm trọng” và tội “Thiếu trách nhiệm gây hậu quả nghiêm trọng”.

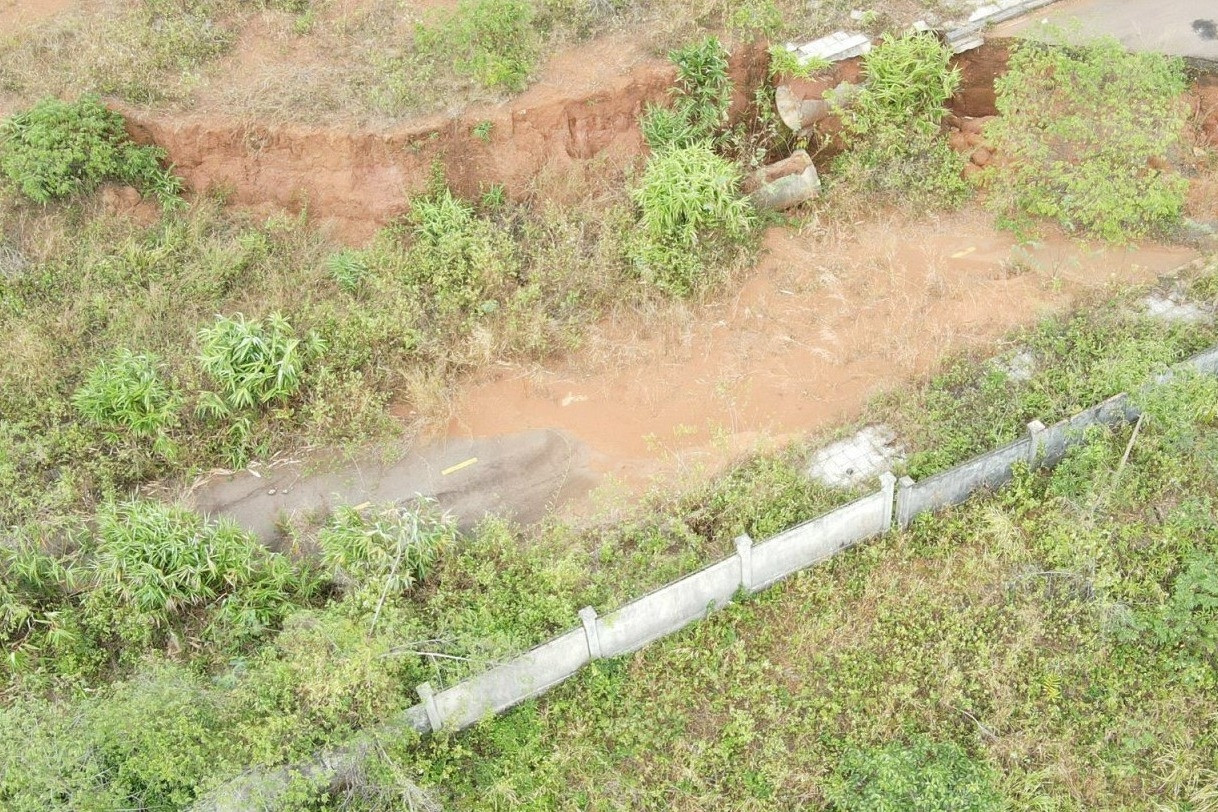

Một khu vực sụt trượt nhìn từ trên cao

Theo cáo trạng của VKSND tỉnh Đắk Nông, từ tháng 4/2014 đến tháng 7/2016, quá trình khảo sát, thiết kế cơ sở và khảo sát, thiết kế bản vẽ thi công hạng mục "san nền và bảo vệ mái dốc" thuộc Dự án Cơ sở hạ tầng kỹ thuật bên trong và ngoài hàng rào khu công nghiệp Nhân Cơ (Gói thầu 2XL) có rất nhiều sai phạm.

Phạm Văn Cữu - Tổng giám đốc Công ty Cổ phần đầu tư xây dựng Đường Việt (đơn vị trúng thầu) với vai trò là chủ nhiệm đồ án và Nguyễn Thanh Hà - Trưởng phòng thiết kế 1 của công ty này là người chủ trì thực hiện đã không đề xuất khảo sát nước ngầm để phục vụ công tác thiết kế.

Nhiều sai phạm dẫn đến thiết kế bản vẽ thi công không đưa ra giải pháp thoát nước ngầm trong khối đất đắp theo quy định.

Vụ sạt trượt gây thiệt hại hơn 55 tỷ đồng của nhà nước

Ông Trần Quốc Đạt - Trưởng phòng Dự án 1 (Ban Quản lý dự án đầu tư xây dựng các công trình dân dụng và Công nghiệp tỉnh Đắk Nông) được giao trách nhiệm tham mưu, thẩm định, phê duyệt đề cương nhiệm vụ khảo sát; xác định nhiệm vụ thiết kế; giám sát công tác khảo sát; nghiệm thu công tác khảo sát và kiểm tra thiết kế.

Dù được giao nhiệm vụ nhưng Đạt đã không nghiên cứu pháp luật xây dựng, các tiêu chuẩn xây dựng được áp dụng đối với công tác thẩm định, phê duyệt đề cương nhiệm vụ khảo sát.

Ông Đạt đã tin tưởng vào Công ty Đường Việt nên không yêu cầu đơn vị này khảo sát, quan trắc mực nước ngầm, xem xét sự hiện diện tác động của nguồn nước đến độ ổn định của hạng mục san nền và bảo vệ mái dốc.

Quá trình nghiệm thu công tác khảo sát, kiểm tra hồ sơ thiết kế, ông Đạt không phát hiện việc Công ty Đường Việt sử dụng chỉ tiêu cơ lý đất ở độ chặt K90 không được thí nghiệm để tính toán ổn định dẫn đến hồ sơ thiết kế của Công ty Đường Việt không đảm bảo theo quy định.

Ông Hồ Sĩ Điệp - Phó giám đốc Ban Quản lý dự án đầu tư xây dựng các công trình dân dụng và Công nghiệp tỉnh Đắk Nông được phân công là đại diện đơn vị chỉ đạo tổ chức, triển khai thực hiện các nhiệm vụ trên; ký các báo cáo thẩm định, quyết định phê duyệt đề cương, nhiện vụ khảo sát, thiết kế, nghiệm thu công tác khảo sát.

Ông Điệp đã tin tưởng vào sự tham mưu của Đạt nên không nghiên cứu các của quy định pháp luật xây dựng, các tiêu chuẩn xây dựng được áp dụng.

Không đọc các cuốn đề cương nhiệm vụ khảo sát, thiết kế, các báo cáo kết quả khảo sát, hồ sơ thiết kế nên Điệp không phát hiện được các thiếu sót trong đề cương nhiệm vụ khảo sát, hồ sơ nghiệm thu khảo sát, hồ sơ thiết kế Dự án.

Đối với Đặng Thái Sơn – Cán bộ Phòng quản lý chất lượng công trình Sở Xây dựng tỉnh Đắk Nông, trong quá trình thẩm định hồ sơ thiết kế bản vẽ thi công Dự án đã không thẩm định hết các nội dung theo yêu cầu của Luật xây dựng. Chính vì vậy nên Sơn không phát hiện và yêu cầu Công ty Đường Việt xem xét về dự báo mực nước ngầm bất lợi và giải pháp thoát nước trong khối đắp.

Không có ý kiến về quy định các chỉ tiêu chất lượng đất đắp làm cơ sở để thực hiện giám sát thi công xây dựng công trình, thi công và nghiệm thu công trình xây dựng.

Không phát hiện việc Công ty Đường Việt sử dụng chỉ tiêu cơ lý đất ở độ chặt K90 không được thí nghiệm để tính toán ổn định dẫn đến hồ sơ thiết kế không đúng quy định mà thẩm định thông qua rồi trình lên Đặng Gia Dũng – Giám đốc Sở Xây dựng tỉnh Đắk Nông ký thông báo kết quả thẩm định và quyết định phê duyệt hồ sơ thiết kế bản vẽ thi công dự án.

Ông Đặng Gia Dũng đã tin tưởng kết quả thẩm định của Đặng Thái Sơn, không kiểm tra, đối chiếu lại các nội dung thẩm định của Sơn đã đảm bảo theo quy định hay chưa mà tiến hành ký ban hành Thông báo kết quả thẩm định và quyết định phê duyệt hồ sơ thiết kế bản vẽ thi công dự án.

Với những sai phạm trên, chỉ trong thời gian từ năm 2018 - 2020, tại công trình này đã 5 lần xảy ra sự cố sụt trượt đất đắp mái taluy âm gây thiệt hại cho nhà nước hơn 55 tỷ đồng.

Theo hồ sơ, vào năm 2015, UBND tỉnh Đắk Nông phê duyệt dự án cơ sở hạ tầng kỹ thuật bên trong và ngoài hàng rào khu công nghiệp Nhân Cơ với tổng mức đầu tư gần 1.000 tỷ đồng.

Dự án do Ban quản lý dự án đầu tư xây dựng các công trình dân dụng và công nghiệp tỉnh Đắk Nông làm chủ đầu tư (nay là Ban quản lý các dự án đầu tư xây dựng).

Dự án do Công ty Cổ phần Đầu tư xây dựng Đường Việt (trụ sở tại TP. Đà Nẵng) làm đơn vị tư vấn thiết kế, liên doanh Công ty cổ phần Thái Sơn E&C, Công ty cổ phần Tập đoàn Đầu tư xây dựng Cường Thịnh Thi, Công ty cổ phần Tư vấn đầu tư xây dựng và thương mại Dương Đạt Gia Lai trúng thầu thi công.

Dự án bắt đầu triển khai thi công từ ngày 25/11/2015. Theo dự kiến sẽ hoàn thành vào cuối năm 2020.
