Nỗ lực vượt khó khăn

Dự án xây dựng NMNĐ Thái Bình 2 có tổng công suất 1.200 MW, quy mô công suất lớn nhất khu vực Đồng bắc Bắc Bộ, được xây dựng tại xã Mỹ Lộc, huyện Thái Thuỵ, tỉnh Thái Bình. Đây là dự án nguồn điện cấp bách thuộc Quy hoạch Điện VII điều chỉnh và sắp tới là Quy hoạch Điện VIII.  Sau khi hoàn thành đưa vào vận hành, hằng năm nhà máy sẽ cung cấp trên 7,2 tỷ kWh điện cho lưới điện Quốc gia. Điều này không chỉ góp phần đảm bảo an ninh năng lượng quốc gia mà còn góp phần phát triển kinh tế xã hội, chuyển dịch cơ cấu kinh tế của tỉnh Thái Bình nói riêng và khu vực Đồng bằng Bắc Bộ nói chung.

Trong quá trình triển khai, dự án gặp nhiều khó khăn. Với mục tiêu hoàn thành NMNĐ Thái Bình 2 đảm bảo chất lượng với tiến độ vào cuối năm 2022, chỉ trong thời gian ngắn, Phó Thủ tướng Chính phủ Lê Văn Thành đã 4 lần trực tiếp xuống công trường, chỉ đạo, xử lý nóng từng vướng mắc, cơ chế, chính sách, tạo niềm tin và trên hết là kịp thời động viên người lao động tại dự án.

Theo yêu cầu của Phó Thủ tướng, hằng tuần, Petrovietnam đều có báo cáo cập nhật tình hình triển khai, thi công để kịp thời nắm bắt tình hình và xử lý các vấn đề khó khăn, vướng mắc phát sinh có thể ảnh hưởng đến tiến độ.

Cùng với sự quyết liệt của Chính phủ, Petrovietnam, Ban Quản lý dự án Điện lực Dầu khí Thái Bình 2 (Ban QLDA), Tổng thầu PETROCONs, các nhà thầu và các đơn vị trong ngành Dầu khí đã và đang tập trung cao độ, thực hiện nhiều giải pháp đồng bộ tháo gỡ những khó khăn, vướng mắc, huy động mọi nguồn lực đẩy nhanh tiến độ xây dựng, lắp đặt, chạy thử nghiệm dự án...

Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng kiểm tra tình trạng thiết bị NMNĐ Thái Bình 2

Theo Petrovietnam, hiện trên công trường luôn có khoảng 1.000 - 1.200 kỹ sư công nhân thi công trực tiếp tham gia xây dựng, lắp đặt, bảo dưỡng sửa chữa, vận hành, chạy thử. Khoảng 30 đơn vị tham gia, bao gồm 22 nhà thầu thi công trong nước, 4 nhà thầu nước ngoài (Qingdao, SDC, ABB, BWBC); 5 đơn vị bảo dưỡng thiết bị trong và ngoài ngành Dầu khí (PVPS, TSC, PVCFC, NPS, PV Power HT).

Tổng Giám đốc Petrovietnam Lê Mạnh Hùng trao đổi công tác vận hành chạy thử cùng chuyên gia quốc tế tại Nhà điều khiển Trung tâm NMNĐ Thái Bình 2

Sẵn sàng cho các mốc tiến độ mới

Dù gặp nhiều khó khăn khách quan (dịch bệnh Covid kéo dài, biến động giá cả, pháp lý,...), song Petrovietnam công bố những chuyển biến tích cực của dự án, từng bước được kiểm soát, phấn đấu hoàn thành các mốc tiến độ quan trọng (đã đốt dầu lần đầu Tổ máy số 1 ngày 23/2/2022) và hướng tới mốc hòa lưới điện đồng bộ Tổ máy số 1 vào những ngày đầu tháng 5/2022.

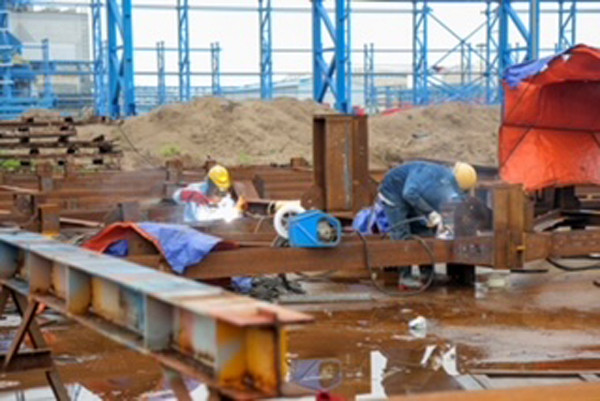

Thi công kết cấu thép hệ thống băng tải than trên công trường NMNĐ Thái Bình 2

Anh Phan Thế Hưng - Trưởng phòng Công nghệ Thiết bị Ban QLDA, cho biết, nhiều người cho rằng đốt lửa lần đầu bằng dầu đối với nhà máy nhiệt điện là khá đơn giản. Nhưng thực tế đây là mốc tiến độ rất quan trọng, để thực hiện đốt lửa lần đầu của một tổ máy 600 MW, đội ngũ vận hành nhà máy phải thực hiện và kiểm soát tốt toàn bộ các hệ thống từ thiết bị chính đến thiết bị phụ trợ. Hay nói cách khác, đốt lửa lần đầu là sự khẳng định toàn bộ hệ thống thiết bị và công nghệ của nhà máy đều vận hành tốt trong thực tế.

“Chúng tôi sẽ nỗ lực triển khai các mốc tiến độ quan trọng tiếp theo như hòa lưới điện đồng bộ (dự kiến vào ngày 8/5) và đốt than Tổ máy số 1 vào ngày 21/6/2022”, anh Thế Hưng cho biết.

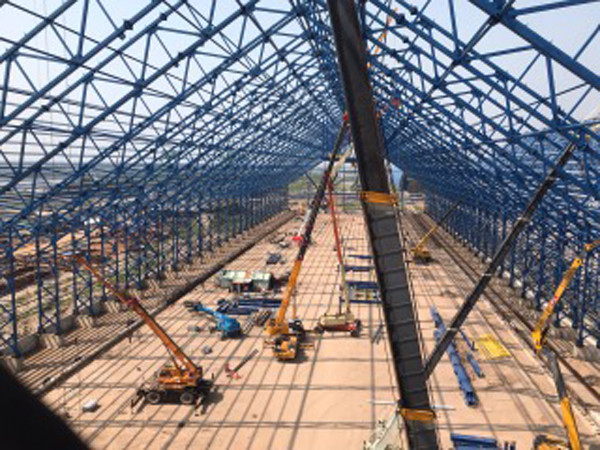

Hơn 20 chiếc cẩu tự hành các loại được tập kết triển khai lắp đặt Kho than của NMNĐ Thái Bình 2

Mặt khác, để dự án được vận hành ngày càng trơn chu, rút ngắn tiến độ theo thời gian, Petrovietnam đã nỗ lực thực hiện kiểm soát chặt chẽ bảo đảm các mốc tiến độ thông qua việc chỉ đạo Tổng thầu, Ban QLDA và Tư vấn PMC rà soát, cập nhật lại tiến độ các hạng mục, xây dựng tiến độ chi tiết tới cấp 4, cấp 5 và các giải pháp bù tiến độ (kế hoạch nhân lực, vật tư thiết bị, máy móc, chi phí…). Thường xuyên tổ chức rút kinh nghiệm công tác quản trị rủi ro, tiến độ dự án, xử lý các tình huống dự phòng và đánh giá tổng thể dự án.

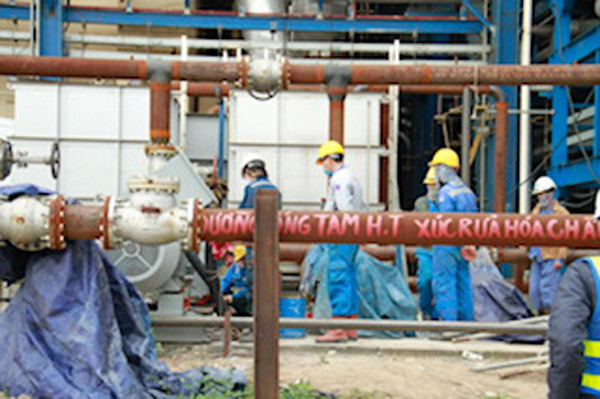

Các nhà thầu thực hiện công tác thông thổi, kiểm tra hệ thống đường ống của NMNĐ Thái Bình 2 trước khi thực hiện hòa lưới điện đồng bộ

Thông tin mới nhất vào ngày 6/5, tại NMNĐ Thái Bình 2 đã tiến hành nhận điện ngược cho máy biến áp chính GSUT và máy biến áp tự dùng UAT của Tổ máy số 1 thành công. Việc nhận điện ngược thành công cho máy biến áp GSUT (T1) là một bước chuẩn bị quan trọng trước khi hòa đồng bộ Tổ máy số 1 vào lưới điện quốc gia theo đúng kế hoạch đặt ra..

Theo báo cáo của Ban QLDA Nhà máy Nhiệt điện Thái Bình 2, tính đến thời điểm hiện tại, tiến độ tổng thể của Dự án xây dựng Nhà máy nhiệt điện Thái Bình 2 đạt 92,37%; công tác mua sắm hoàn thành khoảng 97,32%; công tác chạy thử hoàn thành khoảng 40%; công tác thi công xây lắp hoàn thành khoảng 93,88%.

Đặc biệt, việc đạt mốc đốt lửa lần đầu bằng dầu Tổ máy 1 vào ngày 23/2/2022 theo kế hoạch đề ra đã tạo tiền đề quan trọng tiến tới hoàn thành mốc hòa đồng bộ vào ngày 08/5/2022 và các mốc tiếp theo của dự án.

Ngọc Minh
