-         Xin ông cho biết, tình trạng vận hành lưới điện truyền tải do PTC1 quản lý trong đợt nắng nóng vừa qua? Đơn vị đã có sự chuẩn bị như thế nào để đảm bảo truyền tải điện an toàn trong mùa nắng nóng?

PTC1 hiện tại đang quản lý vận hành gần 11.000 km đường dây truyền tải điện và 76 trạm biến áp (trong đó 14 TBA 500kV và 62 TBA 220kV). Trong đợt nắng nóng đỉnh điểm vừa qua tính từ đầu tháng 6 rất nhiều thiết bị đường dây (ĐD) và máy biến áp (MBA) vận hành đầy và quá tải nguy cơ gây mất an toàn cho hệ thống điện. Trong đó có 40/223 đường dây vận hành đầy và quá tải, một số đường dây vận hành ở chế độ cực kỳ khẩn cấp với tình trạng mang tải trên 110%. Có 53/212 MBA vận hành đầy và quá tải, trong đó có máy biến áp AT4, AT5 của TBA 220kV Thành Công vận hành ở chế độ cực kỳ khẩn cấp với tải trên 110%.

Nhận diện trước những thách thức này, trong quý I năm nay, PTC1 chỉ đạo các đơn vị hoàn thiện sớm công tác thí nghiệm định kỳ, kiểm tra rà soát soi phát nhiệt thiết bị. Trong đó, PTC1 đã hoàn thành công tác thí nghiệm định kỳ đối với các MBA thường xuyên vận hành tải cao đồng thời tăng cường kiểm tra hàm lượng khí trong dầu cách điện và kiểm tra phóng điện cục bộ. Đặc biệt triệt để tận dụng sáng kiến giải pháp lắp đặt hệ thống làm mát bằng nước bổ sung để giảm nhiệt độ thân máy cho các máy biến áp, kháng dầu với thời điểm nắng nóng cực đoan.

Với các đường dây dự kiến mang tải cao, phải tăng cường kiểm tra hành lang tuyến, độ võng dây dẫn, đặc biệt là các khoảng cột có khoảng cách pha-đất thấp, giao chéo, cây cao trong hành lang dưới dây dẫn, các khoảng cột có nguy cơ cháy trong hành lang và ngoài hành lang gần đường dây, các khoảng cột có nguy cơ dây dẫn văng lắc vào cây ngoài hành lang để có giải pháp đảm bảo vận hành an toàn.

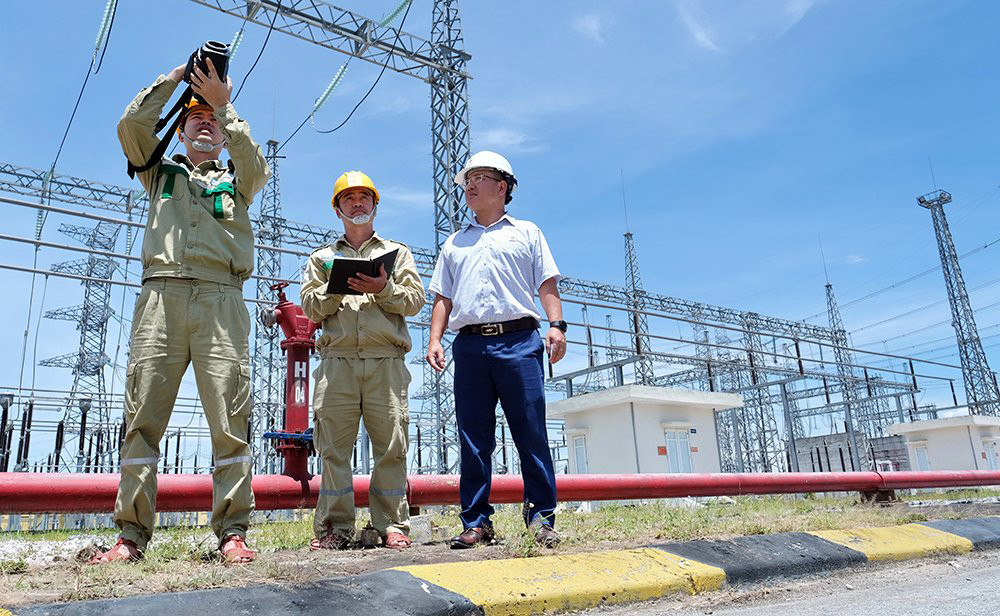

Ông Phạm Quang Hòa - Phó Giám đốc PTC1 kiểm tra công tác vận hành trạm biến áp

-         Đâu là những khó khăn thách thức trong vận hành lưới điện truyền tải của PTC1 đợt nắng nóng vừa qua?

Thách thức vận hành lưới điện truyền tải trong đợt nắng nóng vừa qua là phương thức vận hành bất lợi trong điều kiện miền Bắc căng thẳng nguồn và bắt đầu triển khai nhập khẩu điện từ nước ngoài, việc huy động nguồn của các cấp điều độ phụ thuộc tình trạng thủy văn, tối ưu hóa chi phí... Theo đó, nhiều thời điểm nắng nóng điện áp trên hệ thống điện rất thấp, ảnh hưởng lớn đến tổn thất điện năng của lưới điện truyền tải. Bên cạnh đó, nguy cơ mất an toàn cho hệ thống điện trong khi một số dự án tụ bù trên lưới miền Bắc đang chờ các cấp có thẩm quyền phê duyệt bổ sung.

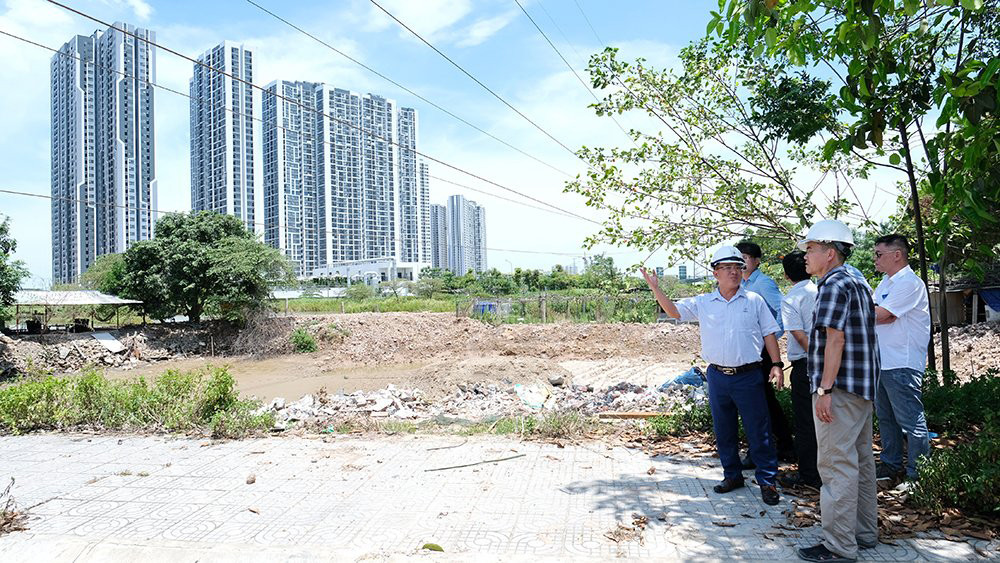

Lãnh đạo PTC1 kiểm tra khoảng cột 56-57 đường dây 220kV Tây Hà Nội - Chèm

-         Những ứng dụng khoa học công nghệ nào được PTC1 áp dụng trong quản lý vận hành lưới điện truyền tải và hiệu quả của ứng dụng này trong đợt nắng nóng vừa qua?

Trong những năm qua PTC1 đã từng bước tự động hóa công tác quản lý, vận hành các trạm biến áp thông qua việc đầu tư trang bị các thiết bị điều khiển từ xa. Trang bị thiết bị bay không người lái UAV có trang bị camera, camera nhiệt để bay kiểm tra đường dây, TBA thay thế cho công nhân vận hành. Ứng dụng thử nghiệm camera AI phân tích đưa ra cảnh báo vi phạm hành lang an toàn trên đường dây. Ứng dụng hệ thống giám sát nhiệt động trên đường dây 220kV Vân Trì - Chèm…

Ngoài ra, đối với các TBA thì việc ứng dụng camera giám sát hình ảnh nhiệt và theo dõi cảnh báo đầy tải và quá tải MBA, đường dây đã được hệ thống máy tính điều khiển theo dõi và cảnh báo hỗ trợ được cho nhân viên vận hành dễ giàng theo dõi.

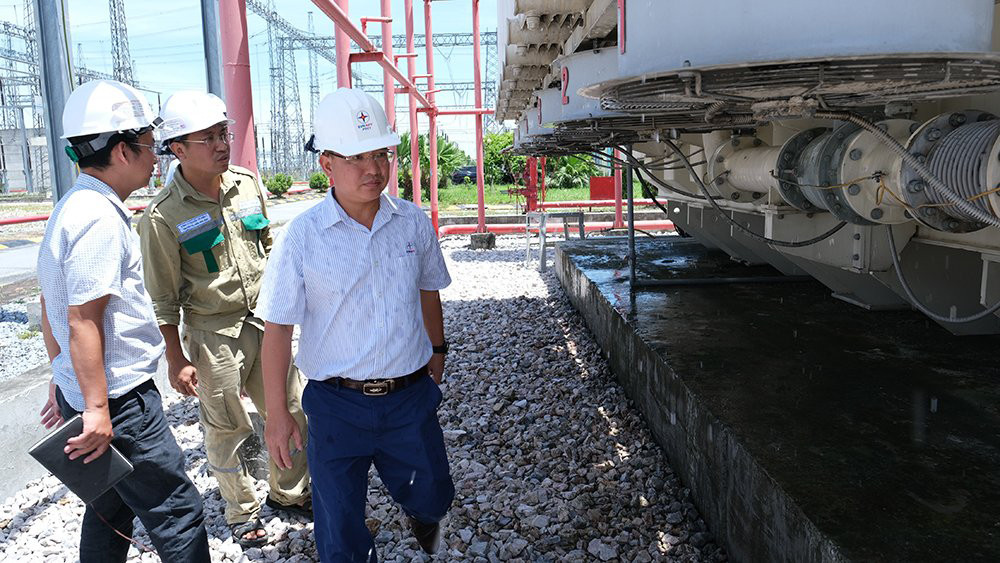

 Ông Phạm Quang Hòa - Phó giám đốc PTC1 kiểm tra hệ thống làm mát máy biến AT3 tại TBA 500kV Tây Hà Nội, tháng 6/2022

-         Dự báo nắng nóng còn kéo dài, đơn vị đề ra những giải pháp gì để đảm bảo truyền tải điện an toàn, đặc biệt là giải pháp đối với những đường dây, trạm biến áp đã đầy tải?

Để đảm bảo vận hành trong thời gian tới khi thời tiết nắng nóng tiếp tục kéo dài PTC1 đã tổng kết đánh giá các công việc đã làm được trong đợt nắng nóng vừa qua để tiếp tục thực hiện những giải pháp hiệu quả nêu trên và rút kinh nghiệm các việc còn tồn tại.

Tận dụng thời điểm giữa các đợt nắng nóng để đăng ký cắt điện xử lý ngăn ngừa các điểm phát nhiệt tại các đường dây, TBA đã phát sinh trong đợt đầu, sửa chữa bảo dưỡng hệ thống làm mát, hệ thống giám sát dầu online của các máy biến áp lực, kháng điện, đặc biệt hệ thống làm mát bằng nước bổ sung cho các MBA, kháng điện, sẵn sàng cho các đợt nắng nóng tiếp theo.

Tiếp tục thực hiện kiểm tra đột xuất, giám sát việc chấp hành quy trình quy phạm, xiết chặt kỷ cương, kỷ luật vận hành, đặc biệt là các TBA tuyến đường dây thường xuyên vận hành tải cao.

Để nâng cao hiệu quả vận hành lưới điện truyền tải, PTC1 kiến nghị: Đẩy nhanh hoàn thành các dự án truyền tải trọng điểm giúp hạn chế vận hành quá tải rất nhiều đường dây và MBA trên lưới miền Bắc; Sớm phê duyệt và triển khai một số dự án tụ bù trên lưới miền Bắc để đảm bảo điện áp; Các cấp điều độ xây dựng phương thức vận hành hợp lý đảm bảo vận hành cho các đường dây, MBA đã vận hành tải cao trong đợt 1 đặc biệt các đường dây MBA đã vận hành ở chế độ cực kỳ khẩn cấp.

Lê Linh (thực hiện)
